مدیریت مالی پروژه چیست؟ کنترل هزینه و بودجه پروژه

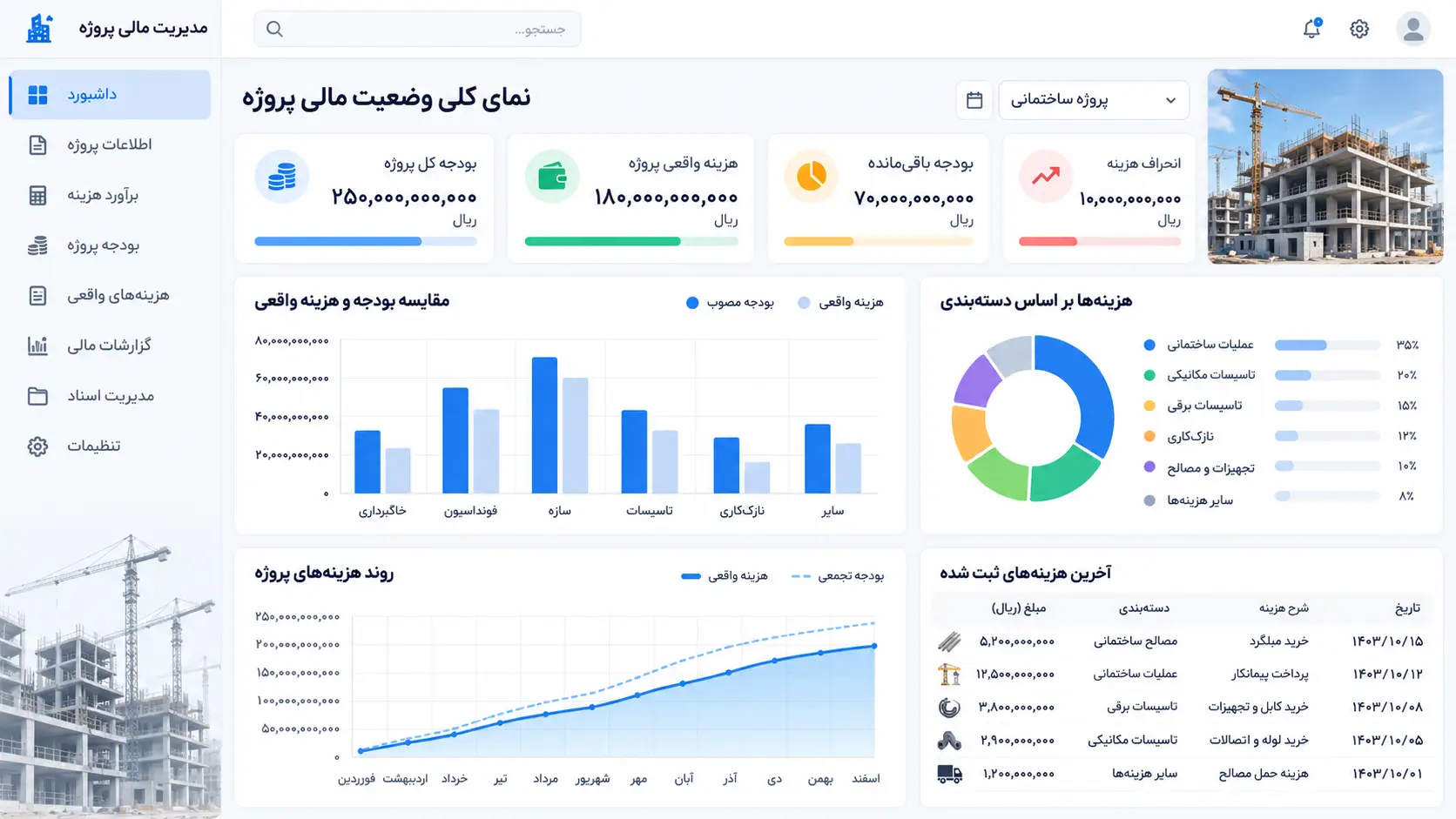

داشبورد مدیریت مالی پروژه ساختمانی و مقایسه بودجه با هزینه واقعی

مدیریت مالی پروژه، برنامه‌ریزی و کنترل منابع مالی از شروع تا پایان پروژه است. این کار شامل برآورد هزینه، تعیین بودجه، ثبت هزینه‌های واقعی، پیش‌بینی هزینه تکمیل و برنامه‌ریزی دریافت‌ها و پرداخت‌ها می‌شود. در یک پروژه ساختمانی، این اطلاعات باید در کنار پیشرفت کار بررسی شوند تا مدیر پروژه بداند بودجه کجا مصرف شده، چه تعهداتی باقی مانده و در ماه‌های آینده چقدر نقدینگی لازم است.

ممکن است هنوز بخشی از بودجه مصرف نشده باشد، اما هزینه کارهای باقی‌مانده از موجودی بودجه بیشتر باشد. از طرف دیگر، پروژه‌ای که برآورد هزینه نهایی آن قابل قبول است، ممکن است برای پرداخت دستمزد یا خرید مصالح هفته آینده پول کافی نداشته باشد. مدیریت مالی باید هر دو وضعیت را پیش از ایجاد وقفه در اجرا روشن کند.

این راهنما مفاهیم اصلی را با مثال ساختمانی توضیح می‌دهد. برای آشنایی با ارتباط هزینه، زمان و پیشرفت نیز می‌توانید مقاله کنترل پروژه را بخوانید.

تفاوت مدیریت مالی پروژه با حسابداری پروژه چیست؟

حسابداری پروژه بر ثبت، طبقه‌بندی و گزارش اطلاعات مالی تمرکز دارد؛ مدیریت مالی از این اطلاعات برای تصمیم‌گیری درباره بودجه، تأمین منابع و ادامه اجرای پروژه استفاده می‌کند. این دو حوزه به هم وابسته‌اند و در ثبت هزینه، کنترل اسناد و تهیه گزارش هم‌پوشانی دارند.

برای نمونه، حسابداری مبلغ یک صورت‌وضعیت و پرداخت مربوط به آن را ثبت می‌کند. مدیر پروژه باید علاوه بر این اعداد بداند کار انجام‌شده با هزینه آن تناسب دارد یا خیر، پرداخت چه زمانی سررسید می‌شود و برای تکمیل کار چقدر منابع لازم است.

مقایسه کاربرد اطلاعات حسابداری و مدیریت مالی در پروژه
موضوعحسابداری پروژهمدیریت مالی پروژه
پرسش اصلیچه رویداد مالی ثبت شده و مانده حساب‌ها چقدر است؟با بودجه و منابع موجود، ادامه پروژه چه وضعیتی خواهد داشت؟
داده‌های مورد استفادهاسناد مالی، فاکتورها، دریافت‌ها، پرداخت‌ها و تعهدات ثبت‌شدهاطلاعات مالی در کنار بودجه، برنامه اجرا، پیشرفت و هزینه‌های آینده
نمونه خروجیگزارش هزینه و مانده حساب طرف‌های قراردادگزارش انحراف، پیش‌بینی هزینه نهایی و برنامه نقدینگی

مدیریت مالی پروژه شامل چه مراحلی است؟

برای اداره مالی پروژه باید ابتدا هزینه‌ها را برآورد کرد، بودجه مشخصی داشت و سپس اطلاعات واقعی و پیش‌بینی‌های جدید را با آن مقایسه کرد. مقاله مدیریت هزینه در PMI نیز برآورد، پیش‌بینی، بودجه‌بندی و کنترل را از اجزای مدیریت هزینه معرفی می‌کند.

۱. هزینه اجرای پروژه را برآورد کنید

هزینه مصالح، دستمزد، پیمانکاران، ماشین‌آلات، حمل‌ونقل و بالاسری را بر اساس مقدار کار و قیمت‌های مبنای برآورد مشخص کنید. فرض‌هایی مانند تاریخ خرید مصالح یا مدت اجاره تجهیزات باید ثبت شوند؛ تغییر همین فرض‌ها ممکن است برآورد را عوض کند. برای ریسک‌های شناسایی‌شده نیز منابع متناسب در نظر بگیرید.

۲. بودجه را به بخش‌های قابل پیگیری تقسیم کنید

یک عدد کلی برای کنترل روزمره کافی نیست. بودجه را به بسته‌های کاری مانند فونداسیون، اسکلت و تأسیسات و در صورت نیاز به فعالیت‌های کوچک‌تر تخصیص دهید. داشتن ساختار شکست کار پروژه ساختمانی کمک می‌کند هزینه و پیشرفت را برای محدوده یکسان گزارش کنید.

برای هر بخش، کد هزینه، مسئول ثبت و بودجه مصوب مشخص باشد. زمان مورد انتظار هزینه‌ها را هم ثبت کنید؛ زیرا مبلغ بودجه به‌تنهایی نشان نمی‌دهد منابع در چه تاریخی لازم می‌شوند. این ارتباط میان هزینه و زمان در راهنمای برنامه‌ریزی و کنترل هزینه APM توضیح داده شده است.

۳. هزینه واقعی، تعهد و پرداخت را جداگانه ثبت کنید

در ثبت هر هزینه، مبلغ، واحد پول، تاریخ، پروژه، کد فعالیت یا بخش، طرف حساب و سند پشتیبان را مشخص کنید. برای هزینه نیروی انسانی، ماشین‌آلات و مصالح، داده‌های مصالح و تایم‌شیت کارگاه نیز باید با ثبت مالی تطبیق داده شوند.

هزینه واقعی با پرداخت نقدی یکسان نیست. هزینه کار انجام‌شده ممکن است ایجاد و ثبت شده باشد، اما هنوز پرداخت نشده باشد. سفارش خریدی که هنوز تحویل نشده نیز با هزینه کار انجام‌شده تفاوت دارد. تعهدات خرید، هزینه‌های تحقق‌یافته و پرداخت‌ها را جدا نگه دارید تا یک مبلغ دوبار در گزارش منظور نشود. برای تعریف اصطلاح هزینه واقعی می‌توانید به واژه‌نامه مدیریت پروژه APM مراجعه کنید.

۴. هزینه را در کنار پیشرفت کار بررسی کنید

اگر نیمی از کار انجام شده، مقایسه هزینه فعلی با کل بودجه تصویر کاملی نمی‌دهد. مبنای بررسی باید کار انجام‌شده و بودجه همان کار باشد. پیشرفت را با روش اندازه‌گیری مشخص و مستندات اجرایی، از جمله گزارش روزانه کارگاه، کنترل کنید.

۵. هزینه تکمیل و نیاز نقدینگی را به‌روز کنید

با تغییر قیمت‌ها، مقادیر و روش اجرا، برآورد هزینه کارهای باقی‌مانده را بازبینی کنید. در کنار آن، تاریخ دریافت‌ها و سررسید پرداخت‌ها را بنویسید. پیش‌بینی هزینه نهایی و برنامه نقدینگی دو خروجی جدا هستند و هر دو باید به‌روز بمانند.

۶. برای انحراف‌ها تصمیم و مسئول پیگیری تعیین کنید

برای اختلاف‌های مهم، علت، اقدام اصلاحی، مسئول و موعد پیگیری ثبت کنید. تغییر محدوده یا مبلغ بودجه نیز باید با تأیید مسئول مجاز و حفظ سابقه انجام شود. افزایش بودجه در گزارش، بدون روشن شدن علت، مسئله هزینه را حل نمی‌کند. روش بررسی دلایل افزایش هزینه در راهنمای کنترل هزینه پروژه ساختمانی با جزئیات بیشتری آمده است.

تصویر مفهومی مراحل مدیریت مالی پروژه، از برآورد هزینه تا پایش و پیش‌بینی
در کنترل مالی، برآورد، بودجه، اطلاعات واقعی و پیش‌بینی‌های جدید به یکدیگر مرتبط‌اند.

انحراف هزینه پروژه چیست و چگونه محاسبه می‌شود؟

انحراف هزینه، اختلاف هزینه واقعی با بودجه کار انجام‌شده است. برای کار تکمیل‌شده می‌توان هزینه نهایی را با بودجه مصوب همان کار مقایسه کرد. در میانه اجرا باید میزان کار انجام‌شده هم وارد محاسبه شود؛ باقی ماندن بخشی از بودجه کل، به‌تنهایی نشانه عملکرد مناسب نیست.

در روش ارزش کسب‌شده، EV بودجه متناظر با کار انجام‌شده و AC هزینه واقعی همان کار است. فرمول انحراف هزینه به این صورت است:

انحراف هزینه = ارزش کسب‌شده − هزینه واقعی CV = EV − AC

منفی بودن این شاخص یعنی هزینه واقعی از بودجه کار انجام‌شده بیشتر شده است. مرجع فرمول‌های ارزش کسب‌شده وزارت انرژی آمریکا همین تعریف را به کار می‌برد. شرح مفاهیم و شاخص‌های دیگر در مقاله مدیریت ارزش کسب‌شده پروژه آمده است.

مثال مدیریت مالی یک پروژه ساختمانی

فرض کنید بودجه اجرای اسکلت یک ساختمان ۵ میلیارد تومان است. در تاریخ گزارش، هزینه واقعی به ۳٫۸ میلیارد تومان رسیده و پیشرفت معادل ۶۰ درصد ارزش بودجه‌ای کار است. تیم اجرایی نیز هزینه تمام کارهای باقی‌مانده را ۱٫۵ میلیارد تومان برآورد کرده است. این اعداد برای آموزش انتخاب شده‌اند.

اطلاعات فرضی اجرای اسکلت؛ واحد مبالغ: میلیارد تومان
اطلاعاتمقدارتوضیح
بودجه کل اسکلت BAC۵بودجه مصوب تمام محدوده اسکلت
هزینه واقعی AC۳٫۸هزینه تحقق‌یافته تا تاریخ گزارش
ارزش کسب‌شده EV۳۶۰ درصد از بودجه ۵ میلیارد تومانی
برآورد هزینه تکمیل ETC۱٫۵هزینه تمام کارهای باقی‌مانده، بدون احتساب دوباره هزینه‌های ثبت‌شده

از کل بودجه، ۱٫۲ میلیارد تومان باقی مانده است؛ اما این عدد به‌تنهایی نشان نمی‌دهد هزینه‌ها تحت کنترل‌اند. ارزش بودجه‌ای کار انجام‌شده ۳ میلیارد تومان است و برای آن ۳٫۸ میلیارد تومان هزینه ایجاد شده؛ بنابراین انحراف هزینه فعلی منفی ۸۰۰ میلیون تومان است.

برای پیش‌بینی پایان کار، هزینه واقعی را با برآورد جدید هزینه تکمیل جمع می‌کنیم:

هزینه نهایی پیش‌بینی‌شده = هزینه واقعی + برآورد هزینه تکمیل EAC = AC + ETC = 3.8 + 1.5 = 5.3

با این برآورد، اسکلت با هزینه ۵٫۳ میلیارد تومان تمام می‌شود؛ یعنی ۳۰۰ میلیون تومان بیشتر از بودجه مصوب. این عدد، اضافه‌هزینه پیش‌بینی‌شده در پایان کار است و با انحراف فعلی ۸۰۰ میلیون تومانی مفهوم یکسانی ندارد.

محاسبه ارزش کسب‌شده با ضرب درصد پیشرفت در بودجه، در این مثال بر فرض سنجش پیشرفت بر مبنای وزن بودجه‌ای است. درصد پیشرفت ظاهری یا میانگین ساده فعالیت‌ها الزاماً چنین کاربردی ندارد. برآورد ۱٫۵ میلیارد تومانی نیز باید همه هزینه‌های باقی‌مانده را پوشش دهد و با اطلاعات جدید بازبینی شود.

تفاوت بودجه پروژه با جریان نقدینگی چیست؟

بودجه، هزینه مجاز یا برنامه‌ریزی‌شده را مشخص می‌کند؛ جریان نقدینگی زمان ورود و خروج پول را نشان می‌دهد. ممکن است پروژه از نظر هزینه نهایی در محدوده بودجه باشد، اما به دلیل دیر رسیدن مطالبات، امکان پرداخت سررسیدهای نزدیک را نداشته باشد.

فرض کنید در ابتدای ماه ۵۰۰ میلیون تومان موجودی دارید، دریافت مورد انتظار ماه ۸۰۰ میلیون تومان است و پرداخت‌های ماه ۱٫۶ میلیارد تومان خواهد بود. مانده پیش‌بینی‌شده پایان ماه منفی ۳۰۰ میلیون تومان است؛ پس برای این دوره کسری نقدینگی دارید، حتی اگر بودجه کل پروژه هنوز کافی باشد.

برنامه نقدینگی باید تاریخ‌های داخل دوره را هم نشان دهد؛ دریافت آخر ماه، پرداخت سررسید هفته اول را تأمین نمی‌کند. مبلغ و زمان رسیدگی و پرداخت صورت‌وضعیت پیمانکاری، دستمزد، خرید مصالح و بدهی تأمین‌کنندگان را در همین تقویم ثبت کنید. هزینه ایجادشده، مبلغ صورت‌وضعیت و وجه پرداخت‌شده را معادل یکدیگر نگیرید.

گزارش مالی پروژه چه شاخص‌هایی داشته باشد؟

یک گزارش قابل استفاده باید تاریخ مبنا، محدوده کار و واحد پول مشخص داشته باشد. اعداد زیر برای مرور وضعیت هزینه و نقدینگی مفیدند؛ لازم نیست همه آن‌ها در یک نمودار نمایش داده شوند.

اطلاعات اصلی برای جلسه بررسی مالی پروژه
شاخص یا اطلاعاتپرسشی که پاسخ می‌دهد
بودجه مصوببرای محدوده مشخص پروژه چه مبلغی تأیید شده است؟
هزینه واقعیتا تاریخ گزارش چه هزینه‌ای تحقق یافته است؟
ارزش کار انجام‌شده و انحراف هزینههزینه ایجادشده با بودجه کار انجام‌شده چه اختلافی دارد؟
تعهدات بازچه سفارش‌ها و قراردادهایی هنوز تحویل یا تسویه نشده‌اند؟
برآورد هزینه تکمیل و هزینه نهاییادامه و پایان پروژه با اطلاعات فعلی چقدر هزینه خواهد داشت؟
دریافت‌ها، پرداخت‌ها و مانده نقدیدر هر دوره، پول کافی برای سررسیدها در دسترس است؟

چطور مدیریت مالی پروژه را شروع کنیم؟

برای شروع، یک تاریخ مبنا تعیین کنید و بودجه مصوب، هزینه‌های ثبت‌شده، بدهی‌ها و تعهدات باز را تا همان تاریخ جمع کنید. سپس این روال را برقرار کنید:

  1. کدهای مشترک پروژه و بخش‌های کاری را برای دفتر فنی، تدارکات و مالی تعریف کنید.
  2. مسئول ثبت هر نوع اطلاعات و مهلت تحویل آن را مشخص کنید.
  3. سند هزینه، تأیید کارکرد و ثبت پرداخت را به هم مرتبط کنید؛ سوابق در فرایند مدیریت اسناد پروژه قابل پیگیری بمانند.
  4. در بازه متناسب با پروژه، مثلاً هفتگی، هزینه و پیشرفت را تطبیق دهید و پیش‌بینی تکمیل را اصلاح کنید.
  5. برای هر انحراف مهم، تصمیم، مسئول و تاریخ پیگیری بنویسید و نتیجه را در جلسه بعد بررسی کنید.

آیا مدیریت مالی پروژه با اکسل امکان‌پذیر است؟

بله؛ اگر حجم اطلاعات محدود و مسئول ثبت مشخص باشد، اکسل می‌تواند پاسخ‌گو باشد. یک فایل منظم با کد هزینه، ثبت تغییرات، نسخه پشتیبان و کنترل دسترسی، برای شروع بسیاری از پروژه‌ها کاربرد دارد.

محدودیت زمانی جدی می‌شود که چند نفر هم‌زمان داده وارد کنند، نسخه‌های متفاوتی از فایل وجود داشته باشد یا تطبیق هزینه با کارکرد و اسناد به کار دستی زیادی نیاز پیدا کند. معیار انتخاب ابزار، توان تیم در نگهداری اطلاعات دقیق و به‌روز است.

ملاک بررسی کفایت اکسل برای پروژه
وضعیتنکته قابل بررسی
یک مسئول ثبت و اطلاعات محدودآیا فایل با روال ثابت به‌روز و کنترل می‌شود؟
چند کاربر و چند پروژهآیا نسخه نهایی، سطح دسترسی و سابقه تغییرات روشن است؟
اسناد و تأییدهای متعددآیا هر عدد به سند و تأیید مربوط به خودش وصل است؟
تهیه مکرر گزارش مدیریتیچقدر زمان صرف جمع‌آوری و تطبیق دوباره داده‌ها می‌شود؟

در انتخاب نرم‌افزار مدیریت مالی پروژه چه چیزی را بررسی کنیم؟

نرم‌افزار مناسب باید با روال مالی و اجرایی مجموعه سازگار باشد. هنگام بررسی محصول، یک سناریوی واقعی پروژه خودتان را در نسخه نمایشی اجرا کنید: ثبت بودجه یک فعالیت، ثبت هزینه و سند، بررسی وضعیت پرداخت و گرفتن گزارش.

  • بودجه و هزینه به پروژه و بخش کاری مشخص نسبت داده شوند.
  • تفکیک هزینه، تعهد، دریافت و پرداخت برای کاربران روشن باشد.
  • سطح دسترسی، گردش تأیید و سابقه تغییرات متناسب با مسئولیت‌ها باشد.
  • واحد پول، خروجی گزارش و امکان دریافت داده‌ها نیاز مجموعه را پوشش دهد.
  • ارتباط اطلاعات مالی با فعالیت‌ها، قراردادها و اسناد قابل بررسی باشد.

برای مقایسه دامنه امکانات ابزارهای اجرایی و زمان‌بندی، راهنمای انتخاب نرم‌افزار مدیریت پروژه ساختمانی می‌تواند نقطه شروع بررسی شما باشد.

مدیریت مالی پروژه در جاب‌سایت‌مستر

جاب‌سایت‌مستر اطلاعات مالی را در کنار اطلاعات اجرایی پروژه در اختیار تیم قرار می‌دهد. در نمای بخش مدیریت مالی، هزینه‌ها، دریافت‌ها، پرداخت‌ها و تفکیک هزینه‌ها قابل مشاهده‌اند. این اطلاعات به مدیر کمک می‌کند هنگام مرور وضعیت پروژه، به اسناد و رویدادهای مالی مرتبط نیز دسترسی داشته باشد.

شرح امکانات این بخش در صفحه نرم‌افزار مدیریت مالی پروژه ساختمانی آمده است. تصویر زیر، محیط نسخه نمایشی را روی تبلت نشان می‌دهد.

نمای بخش مدیریت مالی جاب‌سایت‌مستر روی تبلت، شامل هزینه‌ها، دریافت‌ها و پرداخت‌ها
نمای بخش مدیریت مالی در نسخه نمایشی جاب‌سایت‌مستر؛ اعداد تصویر مربوط به همان محیط نمایشی‌اند.

ویدیوی آموزش مدیریت مالی جاب‌سایت‌مستر

برای آشنایی با نحوه کار بخش مالی، ویدیوی «مدیریت مالی پروژه در پلتفرم J.S.M» را ببینید. این آموزش در کانال جاب‌سایت‌مستر در آپارات منتشر شده و مدت آن ۲۵ دقیقه و ۷ ثانیه است.

مشاهده مستقیم آموزش مدیریت مالی جاب‌سایت‌مستر در آپارات

اشتباهات رایج در مدیریت مالی پروژه

  • سنجش وضعیت فقط با بودجه باقی‌مانده: مقدار کار انجام‌شده و هزینه تکمیل هم باید روشن باشد.
  • یکی گرفتن هزینه و پرداخت: پرداخت نشدن یک بدهی، هزینه ایجادشده را از بین نمی‌برد.
  • ثبت دوباره یک مبلغ: سفارش، صورت‌وضعیت و پرداخت را طوری مرتبط کنید که هر کدام ماهیت خود را داشته باشد.
  • نادیده گرفتن اثر تأخیر: طولانی شدن اجرا می‌تواند هزینه اجاره، نیروی انسانی و بالاسری را تغییر دهد. دلایل اجرایی آن را در مقاله تأخیر پروژه ساختمانی بررسی کرده‌ایم.
  • تغییر بودجه بدون سابقه: مبلغ اولیه، اصلاحات و دلایل تأیید آن‌ها باید قابل پیگیری باشد.
  • اختلاط ریال و تومان یا تاریخ‌های گزارش: پیش از مقایسه اعداد، واحد پول و تاریخ مبنای اطلاعات را یکسان کنید.

پرسش‌های متداول درباره مدیریت مالی پروژه

مدیریت مالی پروژه چیست؟

مدیریت مالی پروژه، برنامه‌ریزی و کنترل بودجه، هزینه‌ها و منابع نقدی در طول اجرای پروژه است. خروجی آن باید هزینه تحقق‌یافته، هزینه مورد نیاز برای تکمیل و زمان دریافت‌ها و پرداخت‌ها را روشن کند.

آیا مدیریت مالی پروژه همان حسابداری پروژه است؟

این دو حوزه به هم وابسته‌اند، اما دامنه یکسانی ندارند. حسابداری اطلاعات مالی را ثبت و گزارش می‌کند؛ مدیریت مالی آن را با بودجه، پیشرفت و برنامه آینده ترکیب می‌کند تا تصمیم درباره منابع و ادامه کار ممکن شود.

چرا هزینه کمتر از بودجه همیشه نشانه وضعیت خوب نیست؟

زیرا ممکن است کار کمتری از مقدار مورد انتظار انجام شده باشد. برای ارزیابی عملکرد هزینه، باید هزینه واقعی با بودجه کار انجام‌شده و برآورد هزینه تکمیل مقایسه شود.

تفاوت هزینه واقعی با مبلغ پرداخت‌شده چیست؟

هزینه واقعی به کار یا منابع مصرف‌شده مربوط است و ممکن است هنوز تسویه نشده باشد. پرداخت، خروج پول است و می‌تواند مربوط به هزینه قبلی یا پیش‌پرداخت باشد. این دو عدد باید جدا ثبت و با اسناد مربوط تطبیق داده شوند.

هزینه نهایی پروژه را چگونه پیش‌بینی کنیم؟

در روش برآورد مجدد، هزینه واقعی تا تاریخ گزارش را با برآورد تازه هزینه تمام کارهای باقی‌مانده جمع کنید. مبلغ حاصل، پیش‌بینی هزینه نهایی است. دامنه دو بخش باید روشن باشد تا هزینه‌ای دوبار شمرده یا حذف نشود.

برای مدیریت مالی پروژه به نرم‌افزار نیاز داریم؟

انتخاب ابزار به حجم داده، تعداد کاربران و نیاز به کنترل دسترسی و گردش تأیید بستگی دارد. اکسل منظم برای برخی پروژه‌ها کافی است؛ با افزایش کاربران و اسناد، یک سامانه متمرکز می‌تواند پیگیری و کنترل اطلاعات را آسان‌تر کند.

هر چند وقت یک‌بار گزارش مالی پروژه را بررسی کنیم؟

بازه بررسی باید با حجم و سرعت اجرای پروژه و سررسید پرداخت‌ها متناسب باشد. مرور هفتگی می‌تواند نقطه شروع باشد؛ تعهدات بزرگ یا کسری نقدینگی نزدیک به پیگیری زودتر نیاز دارند. تاریخ گزارش مالی و پیشرفت باید یکسان باشد.

گام بعدی برای کنترل مالی پروژه شما

برای جلسه بعدی پروژه، بودجه هر بخش، هزینه واقعی، میزان کار انجام‌شده، هزینه تکمیل و پرداخت‌های پیش رو را تا یک تاریخ مشخص کنار هم قرار دهید. هر اختلاف مهم باید به تصمیم و مسئول پیگیری برسد. چنین گزارشی نشان می‌دهد کدام بخش به اصلاح اجرا، بازنگری برآورد یا برنامه‌ریزی نقدینگی نیاز دارد.

مدیریت مالی جاب‌سایت‌مستر را بررسی کنید

اگر برای یکپارچه کردن اطلاعات مالی و اجرایی پروژه به دنبال ابزار هستید، امکانات بخش مالی را ببینید و آن را با نیازهای واقعی مجموعه خود مقایسه کنید.

مشاهده امکانات مدیریت مالی

اطلاعات اشتراک‌ها در صفحه قیمت و ویژگی طرح‌های جاب‌سایت‌مستر در دسترس است.

Share this post

دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *
